工信服務

 環狀線北環段 Y19(不含)~Y20(含)土建及水電環控區段標工程

工程位置:

北部

合約總價:

新台幣壹佰肆拾捌億參仟壹佰萬元整

合約工期:

自開工日起 3106 日曆天。

業主:

臺北市政府捷運工程局第一區工程處

預定完工時間:

2032-01-15

工程概述

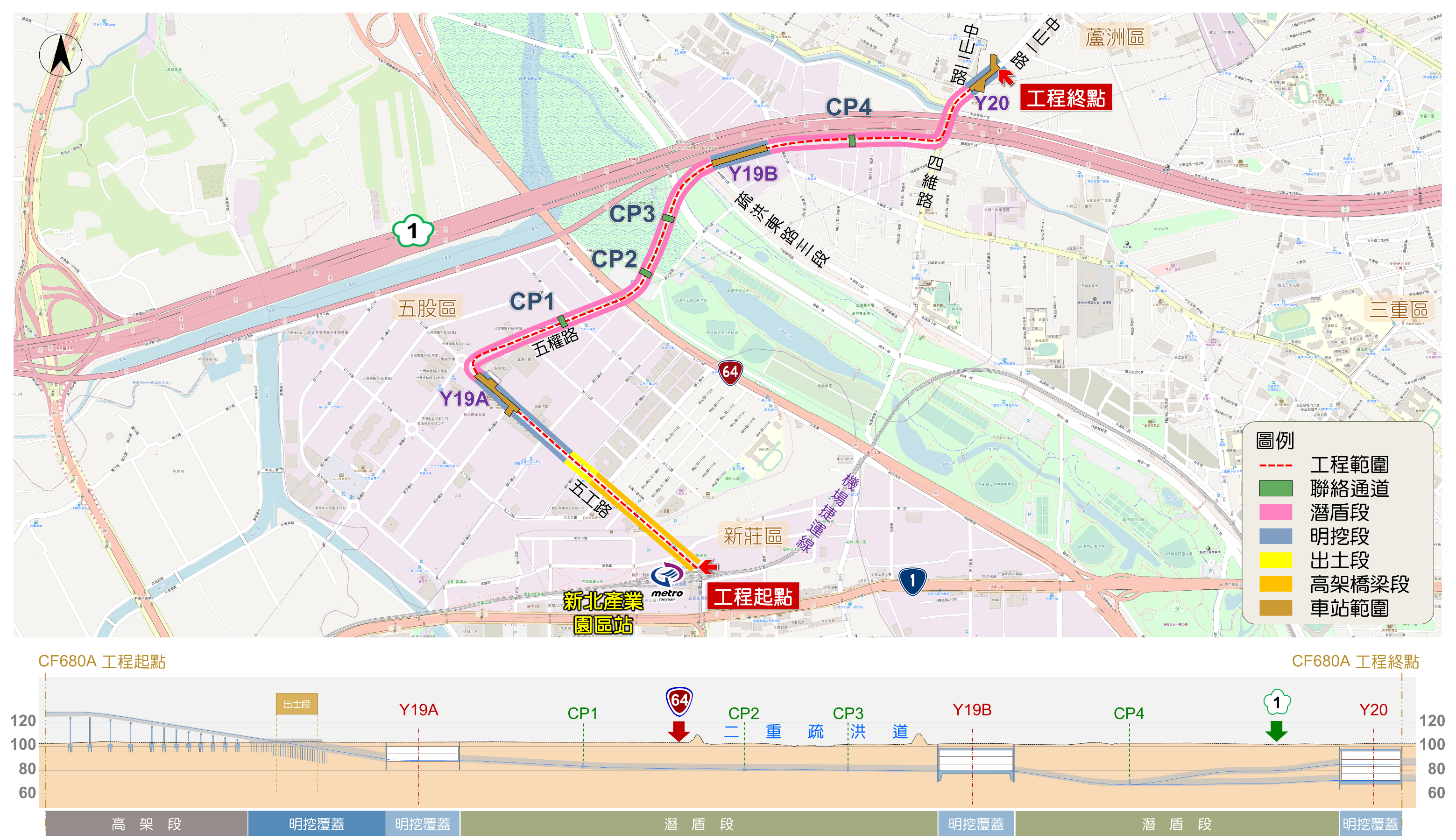

CF680A區段標工程範圍係接續環狀線新北產業園區站(Y19站)北側之高架橋尾軌,沿五工路北行,轉接五權路東行,穿越二重疏洪道至疏洪東路旁,沿國道1號東行,轉四維路北行,穿越中山高速公路後,銜接至蘆洲區中山一路之Y20車站(含)為止。
本標工程範圍之路線全長約3.3公里;包括Y19A、Y19B及Y20三座地下車站、一段高架橋、一段出土段明挖覆蓋隧道及二段潛盾隧道。主要工作項目包括土建、水電、環控工程,包含下列2個子施工標:
1.CF681土建工程標
2.CF624B水電、環控工程標

實際工程進度(更新至小數後2位)

目前工程進度1.28%(公司自行計算進度)

  • 工程進度
